截至2023年12月1日24时,川投国际所属东部电力公司哈多里水电站全年累计发电量1.1783亿kWh,上网电量达1.1601亿kWh,提前30天完成全年预算上网电量指标,圆满完成全年营收利润目标。
一年来,川投国际带领所属东部电力公司全体职工,在集团公司坚强领导下,精心统筹、科学调度,紧紧围绕工作目标,不断强化经营管理、持续巩固提质增效。为确保完成年度发电任务,哈多里水电站团队成员充分利用丰水期,统筹安排发电和检修计划,做到应发尽发。特别是在主汛期到来前,根据来水情况,及时将原定球阀和机组同步大修的计划调整为先球阀、后机组的检修计划,先后完成首次球阀检修、电气设备清扫预试、110kV线路清障、引水隧洞检查清淤、萨河沉砂池冲砂廊道修复等多项工作,使电站设备设施以健康状态迎峰度汛,最大功率双机运行。

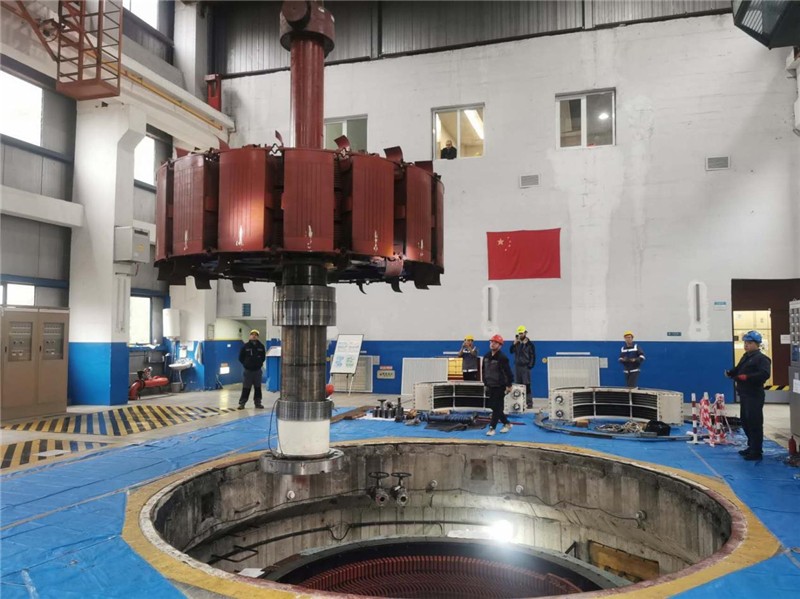

当前电站2号机组大修、营地翻新改造及2024年1号机组大修准备等工作均在有序开展中。东部电力公司全体中格员工将持续发力,以更饱满热情、更昂扬斗志、更充足干劲,全力以赴冲刺四季度,确保生产经营工作再创佳绩!
