“引田入环”通水 仁宗海机组启动调试

来源: 田湾河公司 发布日期: 2009/07/29 0

    2009年7月23日10时18分,田湾河仁宗海启动验收委员会副主任、公司党委书记、总经理孙志祥下令:“引田入环”充水开始!奔腾的田湾河水按照我们川投人的意愿借道“引田入环”输水隧洞奔向仁宗海水库。经过1小时20分钟的流淌,田湾河第一股水于2009年7月23日11时38分穿过8900m长的引水隧洞注入仁宗海!
    同日晚8时,仁宗海电站经过压力管道,引水隧洞充水保压及放空检查,具备启动条件,机组正式进入动水调试。
    “引田入环”和仁宗海水库电站是田湾河工程建设中海拔最高、战线最长、气温最低、地势最险的工程。在工程五年的建设历程中,面对建设过程中的交通运输困难和恶劣的施工环境,公司组织各参建单位采取了一系列的措施,克服了种种困难,终于迎来了这一重大节点目标的实现。
    “引田入环”输水隧洞工程顺利充水,标志着仁宗海水库年调节能力的最终形成,为实现田湾河梯级水电站效益最优化注入了强劲的动力;仁宗海电站机组启动调试,标志着田湾河梯级电站主体工程全面完成。

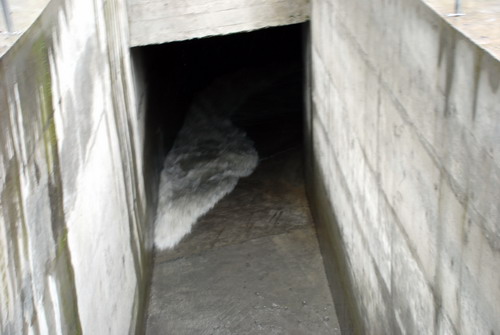

注入“引田入环”输水隧洞的第一股水

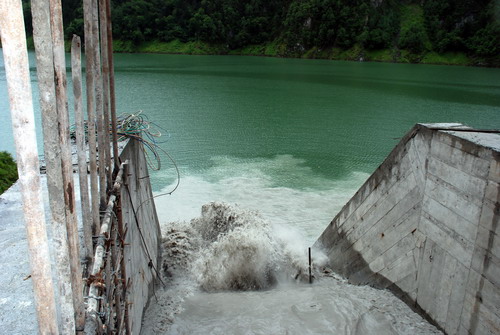

注入仁宗海的第一股水

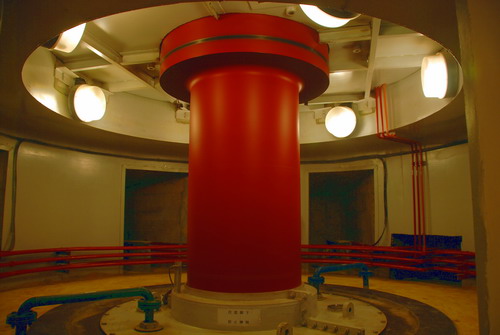

正在运转中的仁宗海1号机大轴

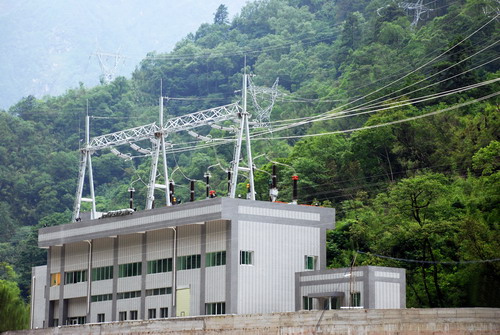

仁宗海水库电站GIS楼
