    2006年是大发电站全力拼搏的一年,截止十二月底,大发项目总体形象进度基本达到预期目标,完成投资占全年度投资计划的102%。
    年初面对洞挖工作受到洞内地下涌水、不良地质塌方、施工队伍不稳定等不利条件的影响,大发项目管理部不畏艰难,在公司相继开展的“开门红”、“双过半”、“奋战四季度”等劳动竞赛的有力推动下,在参建各方精诚团结、群策群力下,隧洞开挖取得了一系列可喜成绩:1月8日DC/I标1号支洞上游主洞贯通,8月15日 DC/II标贯通,8月22日DC/I标贯通,12月1日DC/III标上游控制段贯通,从而按计划实现了大发水电站引水隧洞全长9338米全线贯通的年度目标,为2007年发电奠定了坚实的基础。

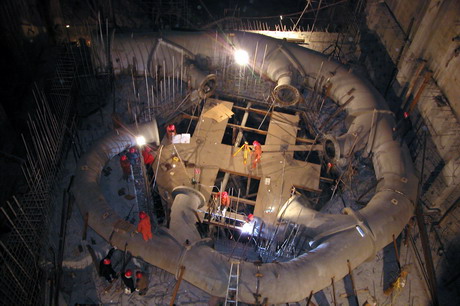

    下半年,随着压力管道和主厂房相继进入安装阶段后,安装和土建施工安装与设备厂家的配合协调成为关键问题,对此项目部在公司相关部门的支持下,加强了协调和管理,有效促进了现场安装工作。在压力管道岔管运输中由于遇到超高、路障的限制,项目部协同水电十局研究对岔管运输车辆进行了局部改装,降低了车身高度,有效地避免了拆除路障等困难,顺利完成了岔管的转运工作;大发电站主厂房桥式起重机于十月中旬完成安装,在桥机运行调试中出现了一些问题而影响投入运行,项目部会同电厂筹备部积极与厂家联系处理,在十一月底完成了桥机的调试运行,为后继水轮机组部件安装工作打下了良好基础。为确保首台机组充水发电目标的实现,项目部以关键工期为重点,严格控制节点考核目标,会同设计、监理以及土建安装相关单位多次召开专题会议,协调各方关系,帮助施工单位解决现场问题,在12月19日顺利实现了大发电站机电安装标配水环管第一节的吊装就位。
    进入岁末年初,距大发电站首台机组充水发电的目标越来越近,大发电站的全体建设者们,正在抓紧时间,集中精力,抢抓关键线路,为全面实现年度计划目标,为确保发电目标而全力拼搏。





中国有限公司网站群

jnty. com 四川川投能源股份有限公司 四川川投大健康产业集团有限责任公司 四川嘉阳集团有限责任公司 四川川投峨眉铁合金(集团)有限责任公司 川投信息产业集团有限公司 四川川投田湾河开发有限责任公司 四川泸州川南发电有限责任公司 四川川投燃气发电集团有限责任公司 四川川投售电有限责任公司 四川川投峨眉旅游开发有限公司 四川川投兴川建设有限责任公司 四川川投佳友物业有限责任公司 四川川投国际网球中心开发有限责任公司 四川省房地产开发投资有限责任公司 华西牙科有限责任公司 天府大数据国际战略与技术研究院 西昌川投大健康科技有限公司 四川牙谷建设管理有限公司 四川川投新能源有限公司
关注中国有限公司 微信扫描上方二微码关注
