奋战四季度 仁宗海工区取得丰硕成果

来源: 田湾河公司 发布日期: 2007/01/22 0

    为圆满完成2006年度计划目标要求,公司在田湾河全流域范围内开展了“奋战四季度、全面完成2006年度各项工作目标”的劳动竞赛活动。仁宗海项目管理部为响应公司号召,积极组织工区各参建单位召开动员会,并加强现场管理,督促承包商加大投入,进行科学组织、精心施工。通过参建各方的共同努力,仁宗海工区在奋战四季度中取得了以下成果:

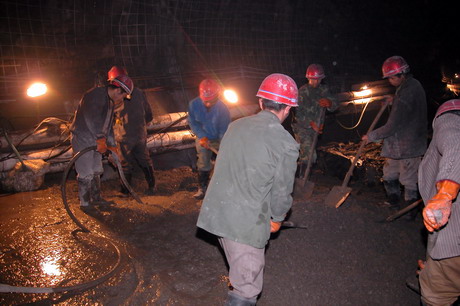

    1. 10月30日,引水隧洞RC/V标洞挖施工全线贯通;
    2. 11月6日,引水隧洞RC/IV标1#、2#支洞间主洞干沟段段实现安全贯通;
    3. 11月17日,大坝工程RC/III标坝体填筑完成70万m3,提前43天完成2006年度坝体填筑任务;
    4. 2006年11月27日,引水隧洞RC/IV标2#支洞下游主洞与RC/V标3#支洞上游主洞实现安全贯通。

RC/V标3#支洞上游底板混凝土浇筑已完成620余米

    通过四季度的努力,仁宗海工区基本完成了2006年的各项工作任务:引水隧洞洞挖施工全部完成,并开始浇筑混凝土;大坝填筑到年底已达92万m3,超额完成年度坝体填筑计划;放空洞与泄洪洞金结安装与调试完成;“引田入环”输水隧洞洞挖完成总量的56%,基本完成年度计划目标。



中国有限公司网站群

jnty. com 四川川投能源股份有限公司 四川川投大健康产业集团有限责任公司 四川嘉阳集团有限责任公司 四川川投峨眉铁合金(集团)有限责任公司 川投信息产业集团有限公司 四川川投田湾河开发有限责任公司 四川泸州川南发电有限责任公司 四川川投燃气发电集团有限责任公司 四川川投售电有限责任公司 四川川投峨眉旅游开发有限公司 四川川投兴川建设有限责任公司 四川川投佳友物业有限责任公司 四川川投国际网球中心开发有限责任公司 四川省房地产开发投资有限责任公司 华西牙科有限责任公司 天府大数据国际战略与技术研究院 西昌川投大健康科技有限公司 四川牙谷建设管理有限公司 四川川投新能源有限公司
关注中国有限公司 微信扫描上方二微码关注
