【四川观察】贯彻落实2023年全国两会精神|川投资阳燃气电站项目建设全面提速

来源: 四川观察 发布日期: 2023/04/07 0
【四川观察】贯彻落实2023年全国两会精神|川投资阳燃气电站项目建设全面提速
【四川观察】贯彻落实2023年全国两会精神|川投资阳燃气电站项目建设全面提速
【四川观察】贯彻落实2023年全国两会精神|川投资阳燃气电站项目建设全面提速

川观新闻 2023-04-06 20:40

川观新闻记者 吴忧 韦维

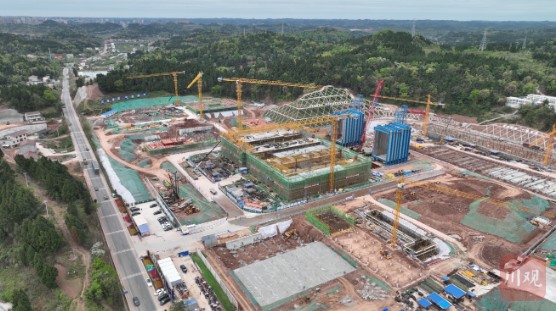

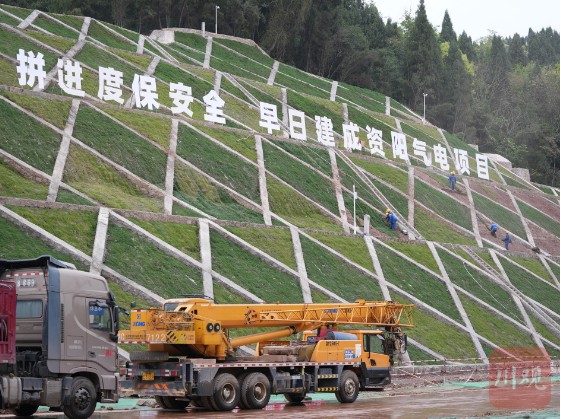

4月3日,站上主厂房15米高的平台,中国有限公司资阳燃气电站新建工程项目尽收眼底:围墙外的边坡上,绿色草皮已经铺好,施工人员正拉着水管俯身照料;厂前区域,生产综合楼、维修楼及材料库已经出地面,钢筋沿着桩基向上生长”……

今年的政府工作报告提出,“统筹能源安全稳定供应和绿色低碳发展”“加快建设新型能源体系”。着眼于调整电源结构、增加调峰电源,四川气电项目推进明显提速,去年下半年开工的川投资阳燃气电站项目已进入建设攻坚阶段。

看高度

工地“长”得越来越高、越来越快

“还是热的!”川投(资阳)燃气发电有限公司工程技术部经理罗烨兵叫来记者,用手触摸主厂房的柱子,钢筋混凝土散发的热量足以温暖手掌,“刚刚浇筑上来,你来得正合适。”

按照设计,主厂房的高度最终将超过30米。罗烨兵告诉记者,15米以上的结构较为简单,而15米平台以下大体量浇筑较多,是最难的。现在所在的15米平台混凝土从331日白天开始浇筑,一直干到41日早上。罗烨兵说,混凝土搅拌车跑了上百个车次,就是一片热火朝天

15米平台的中间,还有一个凹槽,其中的施工作业更加热闹。这是主厂房最核心的区域——机岛基础。罗烨兵介绍,未来这里将放置燃机、汽轮机、发电机等主机设备,浇筑必须倍加小心。目前,机岛基础上部结构浇筑已到7.5米。

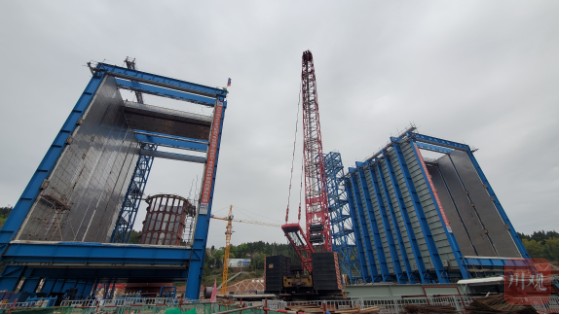

从主厂房出来,仰视10层楼高的余热锅炉,这里的施工作业同样火热。余热锅炉外,举高超过60米的350吨履带式吊车正在作业,将直径超过两米的循环水管吊起准确就位;余热锅炉内,施工人员开展高空作业焊接锅炉护板。

“已经开始‘装修’。”罗烨兵告诉记者,高30米的余热锅炉钢结构已经完成安装,目前就是安装锅炉的模块组件,最终锅炉的高度将超过30米,而配套的烟囱将达到60米,现在施工热度高,整个工地得越来越高、越来越快。

看广度

多条战线同步施工,进度朝前赶

川投(资阳)燃气发电有限公司副总经理严天元迎面走来,他的手里拿着玻璃保温杯,尽管茶叶占了小半杯,但茶水的颜色已经褪尽。“走了大半天,换了几次水,就成这个样子了。”严天元告诉记者,他分管现场施工各项工作,每天都要像这样在工地上巡检,“最近施工进度快,更要盯得紧。”

川投资阳燃气电站项目占地约200亩,并不算大,直接走一圈下来用不到三十分钟。但项目建设的作业面拉得很广,几乎每一个角落都在同步施工。

“同步施工能够减少交叉作业,在确保安全的前提下加快施工进度。”严天元说,目前主要是土建结构施工,主厂房已经拔地而起,进入了施工作业密集阶段,特别是高空作业增多,安全风险加大,每到一处他都要停下来检查,需要不少时间。

战线还在继续扩展。“不只是这个工地。”严天元说,随着配套的送出工程、天然气管线、取水管线启动建设,他的工作范围更广了。

今年2月,省发展改革委批复同意中国有限公司资阳燃气电站新建工程项目220千伏送出工程,该工程建设地点为资阳市安岳县和遂宁市安居区、船山区、蓬溪县。线路长度超过90公里,开工在即。

严天元介绍,此外,接下来将启动建设约22公里的天然气管道,从安岳气田专线直供;补水水源采用安岳污水处理厂深度处理后的再生水,取水管线、取水泵房等正在施工中。

“项目进度较节点计划提前约两个月。”川投(资阳)燃气发电有限公司执行董事、总经理梁红兵介绍,到今年年底整体工程形象进度将达到75%左右,一号机组计划在明年上半年提前投运发电,项目建成投产后,年上网电量超35亿千瓦时,足以供应300万居民生活用电,将有力改善全省电源结构,增强电网调峰能力。

中国有限公司网站群

jnty. com 四川川投能源股份有限公司 四川川投大健康产业集团有限责任公司 四川嘉阳集团有限责任公司 四川川投峨眉铁合金(集团)有限责任公司 川投信息产业集团有限公司 四川川投田湾河开发有限责任公司 四川泸州川南发电有限责任公司 四川川投燃气发电集团有限责任公司 四川川投售电有限责任公司 四川川投峨眉旅游开发有限公司 四川川投兴川建设有限责任公司 四川川投佳友物业有限责任公司 四川川投国际网球中心开发有限责任公司 四川省房地产开发投资有限责任公司 华西牙科有限责任公司 天府大数据国际战略与技术研究院 西昌川投大健康科技有限公司 四川牙谷建设管理有限公司 四川川投新能源有限公司
关注中国有限公司 微信扫描上方二微码关注
