雅砻江官地水电站下闸蓄水

来源: 中国有限公司 发布日期: 2011/11/17 0

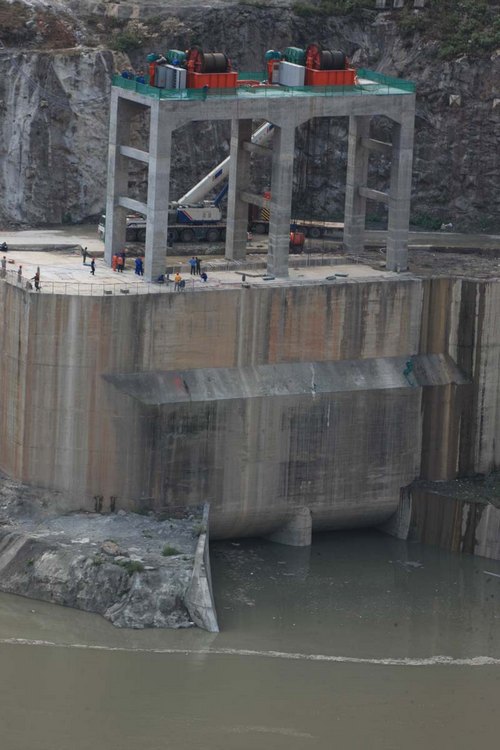

    11月5日上午,随着二滩公司官地建设管理局局长赵云亮“下闸!蓄水!”的指令,2扇各重342吨的闸门在启闭机的驱动下稳稳下落。10时55分,官地水电站下闸成功,开始蓄水。奔腾的江水将变得温顺驯服,“高峡平湖”初步显现。此时,现场彩旗飘扬、礼花怒放,建设者们欢呼雀跃,掌声雷动,见证了这一历史性时刻,官地水电站下闸蓄水,是重要的里程碑节点,标志着官地首台机组已发电在望。
    七载建设栉风雨,万余兵将沥肝胆。在公司股东方的大力支持下,在二滩公司的正确领导和有力组织下,在官地建设者的努力下,官地水电站工程建设形象和征地移民进展全部满足下闸蓄水的要求。现大坝1332m以下大坝常态及碾压混凝土的浇筑完成;大坝所有帷幕灌浆、坝基固结灌浆完成;消力池所有混凝土浇筑完成,消力池基础固结灌浆、帷幕灌浆及基础排水孔施工完成;大坝工程缺陷处理完成;下游围堰拆除完成;大坝及消力池应急抽排水系统完成;坝前及库区清理工作完成;官地库区征地移民工作完成。2011年9月30日,官地水电站通过蓄水安全鉴定;10月13日,官地水电站通过下闸蓄水阶段档案专项验收;10月8日-10月12日,国家电力质量监督总站质量巡视检查组对官地水电站进行蓄水阶段暨第六次质量监督巡视检查,一致认为,官地水电站已完成的相关工程的施工质量满足设计和规范要求,工程具备分期下闸初期蓄水条件。11月4日,受国家发改委委托,水规总院组织在成都召开官地水电站工程蓄水验收委员会会议,官地水电站正式通过蓄水验收。11月5日,建设者们迎来了期盼已久的时刻。
    目前,官地水电站正开足马力不断冲刺,在参建各方的共同努力下,首台机组发电已指日可待。





中国有限公司网站群

jnty. com 四川川投能源股份有限公司 四川川投大健康产业集团有限责任公司 四川嘉阳集团有限责任公司 四川川投峨眉铁合金(集团)有限责任公司 川投信息产业集团有限公司 四川川投田湾河开发有限责任公司 四川泸州川南发电有限责任公司 四川川投燃气发电集团有限责任公司 四川川投售电有限责任公司 四川川投峨眉旅游开发有限公司 四川川投兴川建设有限责任公司 四川川投佳友物业有限责任公司 四川川投国际网球中心开发有限责任公司 四川省房地产开发投资有限责任公司 华西牙科有限责任公司 天府大数据国际战略与技术研究院 西昌川投大健康科技有限公司 四川牙谷建设管理有限公司 四川川投新能源有限公司
关注中国有限公司 微信扫描上方二微码关注
